지난달 26일 국가정보자원관리원(국정자원) 대전본원 화재로 중단됐던 조달청 '나라장터' 서비스가 최근 복구됐지만, 중단 기간 동안 밀린 입찰 일정이 몰리면서 혼란이 이어지고 있다. 일부 주요 공공 소프트웨어(SW) 사업은 단독 응찰로 유찰되는 등 사업자·기관 모두 피해를 호소하는 상황이다.
17일 업계에 따르면 조달청은 최근 나라장터·종합쇼핑몰·하도급지킴이·혁신장터 등 18개 조달정보시스템의 복구를 완료하고 정상 가동에 들어갔다.
조달청은 국정자원 대전본원 화재 이후 광주 백업센터의 재해복구 시스템(DR)을 가동해 부분 복구를 진행해왔다. 이후 지난 10일부터 본원 전환을 마치며 입찰·계약·납품요구·대금지급 서비스가 정상화됐다.

그러나 시스템 정상화 이후에도 발주기관과 업계는 2주 가까이 중단된 업무를 처리하느라 분주하다. 나라장터 이용 관련 문의만 복구 첫날 오전에 600건 이상 접수됐으며 입찰보증금 납부나 기한 자동연장 여부 등을 묻는 민원이 폭주한 것으로 알려졌다.

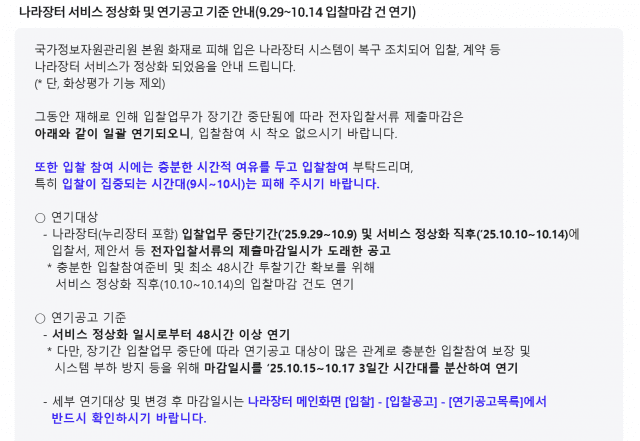

조달청은 지난달 29일부터 이달 9일까지의 복구 기간과 정상화 직후인 10~14일 마감 예정이던 입찰 건들을 일괄 연기했다. 최소 48시간 투찰기간 확보를 위해 연기공고를 분산했지만, 사업자들이 준비기간을 충분히 확보하지 못하면서 일부 사업이 단독응찰로 유찰됐다.
대표적으로 한국보훈복지의료공단의 '차세대 보훈병원 정보시스템 상용SW 도입' 사업은 단독응찰로 유찰됐고 인천국제공항공사의 '디지털 전환 고도화 플랫폼 기본설계' 사업 역시 단일응찰로 무산됐다. 대검찰청의 '사건기록 고속 스캔·복사기 임차' 사업도 같은 이유로 유찰된 것으로 확인됐다.
공공 SW 사업의 경우 단독응찰로 인한 유찰은 평시에도 종종 발생하지만, 이번에는 조달청 시스템 중단이라는 변수가 겹치며 피해가 확대됐다는 분석이다. 업계에선 갑작스러운 입찰 일정 연기와 재개 공고가 잇따르면서 기업들이 제안서 검토와 사업 준비를 충분히 하지 못한 것을 주요 원인으로 보고 있다.
SW 업계 관계자는 "서비스 중단으로 발주기관이 일정을 급하게 다시 잡는 바람에 충분한 제안 준비를 하지 못한 사업자가 많았을 것"이라며 "나라장터가 복구됐다고 하지만 시스템 안정화가 더딘 데다, 입찰 일정이 몰려 혼선이 이어지고 있다"고 설명했다.
관련기사
- 국정자원 피해 시스템 복구율 45.7%…정부 "핵심 서비스 우선 정상화"2025.10.16
- 공공기관도 민간 생성형 AI '원클릭 구매'…도입 절차 간소화된다2025.08.13
- "참여할수록 손해?"…정부 예산은 쏟지만, 공공 IT사업 손 떼는 민간2025.07.08
- 중요 국가 시스템 민간 클라우드 활용 길 열렸다…삼성·KT, 국정원 '상' 등급 보안 획득2025.06.19
이번 사태를 계기로 공공 조달 시스템의 DR과 백업 절차를 강화해야 한다는 지적도 나온다. 또 공공 SW 사업의 입찰 절차상 비상시 연기 기준을 명확히 마련할 필요가 있다는 의견도 제기된다.
업계 관계자는 "나라장터는 연간 145조원 규모의 공공 조달이 이뤄지는 핵심 인프라인 만큼, 단 한 번의 중단도 시장에 큰 영향을 미친다"며 "이번 사태를 계기로 시스템 복구를 넘어 예비 대응 프로세스까지 전면 재점검해야 한다"고 말했다.
